211天,8类预制方舱 | 中建三局一公司拼出一座智算园区!

来源:中建三局一公司2026-10-10


近年来,中建三局一公司面对深刻变化的外部环境,紧扣国家战略导向,通过多轮深化改革,不断塑造更具辨识度的市场竞争能力,培育了多条年合同额持续超百亿元的产品线,成为细分赛道的客户首选承包商,有效支撑企业可持续高质量发展。
本期聚焦中建三局一公司承建的全球运营商最大单体智算中心的延伸工程——中国移动呼和浩特数据中心B25、B27项目顺利通过竣工验收。



项目位于内蒙古自治区呼和浩特市和林格尔新区,是中国移动战新产业“百大工程”的重要组成部分,也是内蒙古推进新型信息基础设施建设、打造智算产业高地的重点项目。

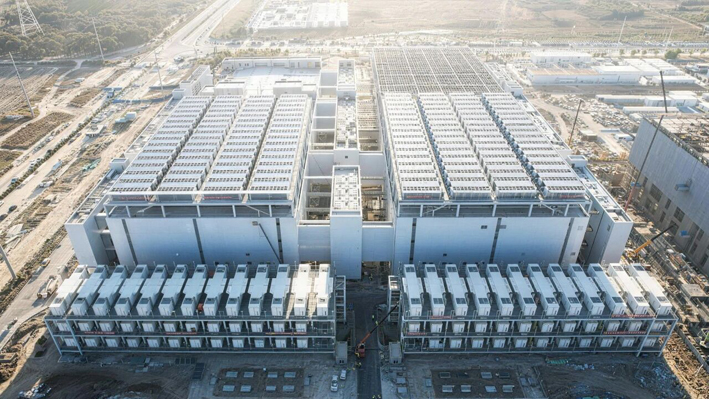

建设团队采用“工厂预制、现场组装”的方舱式模块化建造方式,历时211天,完成2栋机房楼、9栋锂电楼、4栋柴发楼共计5.4万平方米的建设任务。

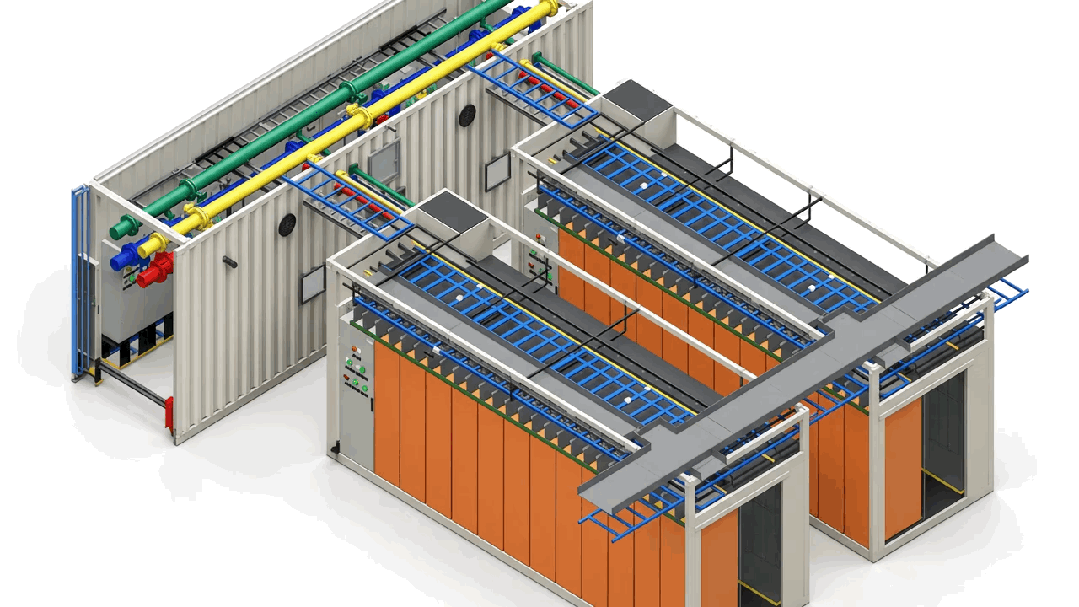

项目将机柜、配电柜、制冷机组、电池等按功能集成进标准箱体,在工厂完成接线、管路安装和调试,再整体运至现场,吊装就位、对接接口,共设计采用八类方舱。

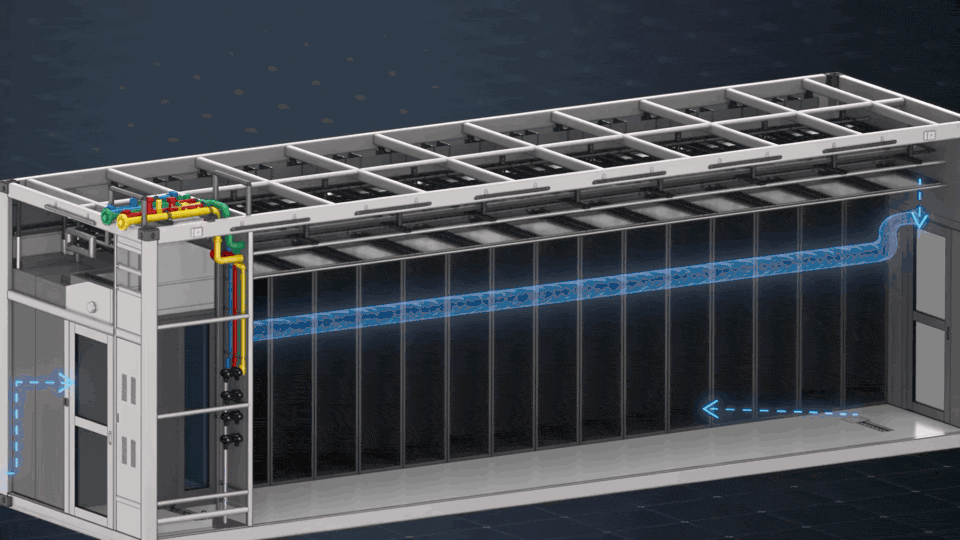

液冷IT方舱
风冷IT方舱

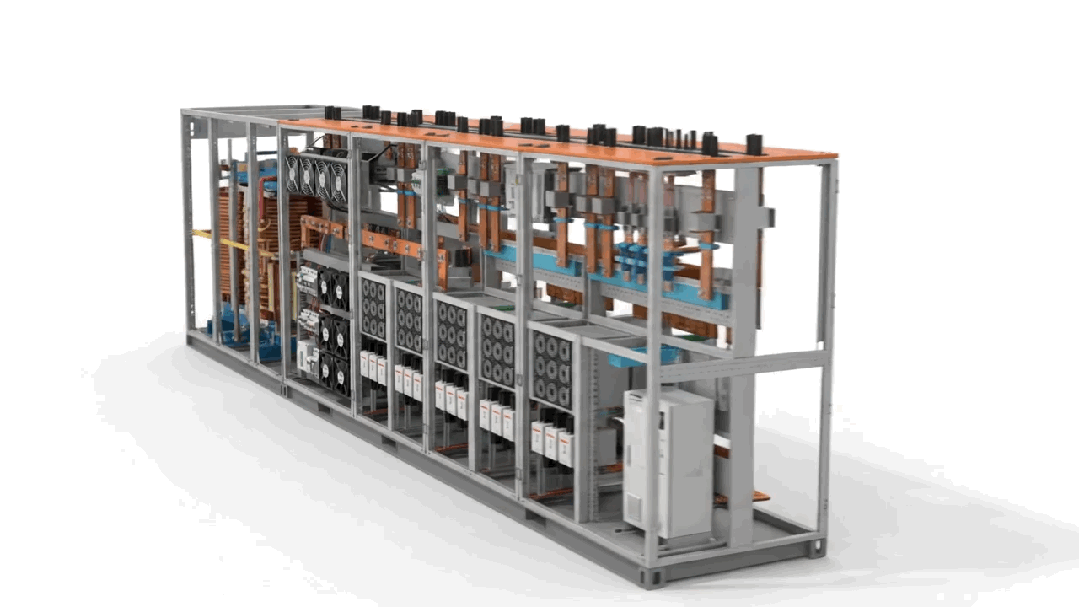

中压方舱
巴拿马方舱
锂电方舱
冷却配电方舱
屋面冷源方舱
柴发方舱

标准化也为后续扩容升级留出空间。同型号方舱的基础、接口、管线标高统一,图纸批量出、构件批量造、现场按编号装。未来增设机柜、更换设备,可依托标准接口完成接入。

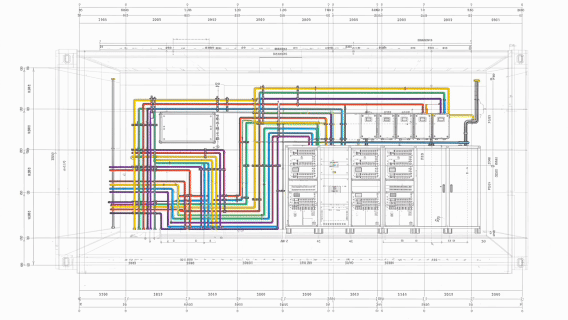

项目将协同前置,开工前,土建、结构、暖通、电气、消防等专业与采购、施工团队联合会审,逐项核对基础尺寸、预埋件位置、管线接口、运输通道、吊装点位和检修空间,把施工条件落实到图纸上。

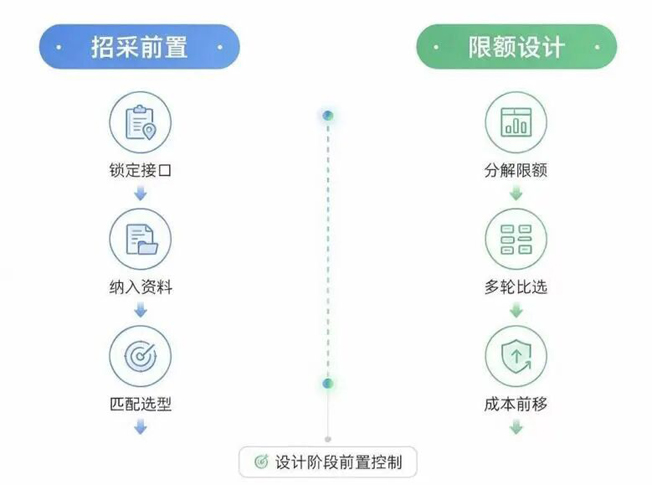

招采前置。提前锁定方舱接口参数,将指定设备资料纳入设计,确保设备选型与接口设计匹配。

限额设计。按专业分解投资限额,在方案阶段多轮比选、精简冗余配置,将成本控制前移至设计阶段。

施工过程中,现场问题直接反馈设计团队,设计联动采购核实设备参数、及时优化图纸,形成闭环,为项目快速交付提供支撑。



产品化建造,也让质量管控贯穿工厂制造与现场交付。

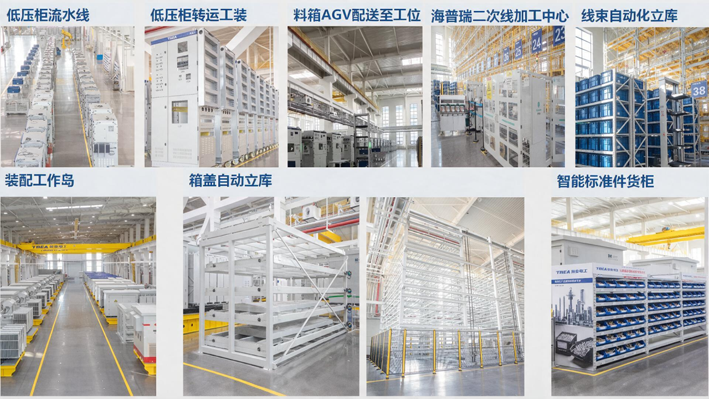

方舱在工厂按流水线组装,线束、管路、配电柜执行统一工艺标准。出厂前,整舱完成结构、电气、制冷、消防、监控等检查与测试,合格后交付现场。

方舱在工厂按流水线组装

现场作业围绕吊装、就位、接驳和联调展开。方舱按编号运输吊装,由内向外依次就位,确保吊装通道畅通;随后开展系统联调,模拟断电、制冷失效等工况,验证自动切换与应急保障能力。从出厂检验到现场联调,质量把关覆盖交付全过程。



中国移动呼和浩特数据中心B25、B27项目是公司数据中心产品化实践的一个缩影。近年来,公司以“工业产品”思维打造数据中心产品线,在多个项目中完善方舱产品体系与建造流程,形成可复制的“方舱式数据中心”建造方案。

//////

面向运营商、互联网、金融、政企客户,覆盖通用算力、智算、超算场景,中建三局一公司持续提升快速交付、稳定运行和扩容升级能力。
未来,中建三局一公司将持续深耕数据中心赛道,把成熟的产品体系与建造能力复制到更多算力场景,为数字中国建设筑牢算力底座。


扫码关注暖通制冷空调杂志官方微信公众平台
(微信号:hvrac200561)关注最新行业资讯!
分享到:
版权说明:凡来源标注为“暖通制冷空调在线”的信息、论文、图片内容均为本网原创,著作权受我国法律保护,未经书面许可,任何媒体、商业公司、网站、个人不得转载、复制或以其它形式侵犯本网权利
相关文章
浪潮通信携液冷、预制化方案亮相(新加
预制化水力模块+电力模块 | 浪潮通信在
浪潮冷源方舱:用预制化叠加技术重构

  • 中国设备管理协会装配式机电专业委员会(英文译名:Prefabricated Mechanical and Electrical Engineering Committee;缩写:PMC;简称:中设协装配委)是在原装配式建筑产业发展中心基础上,于2025年3月经中国设备管理协会批准 详情>>
