财政部、住建部:8月1日起建设工程进度款支付比例不低于已完成工程价款的80%

来源:暖通制冷空调在线2022-07-08

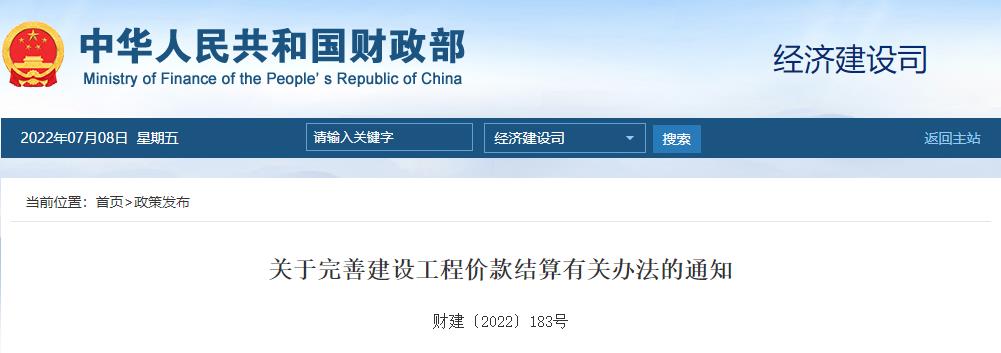

【暖通制冷空调在线 讯】日前,财政部、住房城乡建设部联合印发《关于完善建设工程价款结算有关办法的通知》(财建〔2022〕183号)。要求自2022年8月1日起,政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的80%。全文如下:



党中央有关部门,国务院各部委、各直属机构,全国人大常委会办公厅,全国政协办公厅,最高人民法院,最高人民检察院,各民主党派中央,有关人民团体,各中央管理企业,各省、自治区、直辖市、计划单列市财政厅(局)、住房和城乡建设厅(委、管委、局),新疆生产建设兵团财政局、住房和城乡建设局:

为进一步完善建设工程价款结算有关办法,维护建设市场秩序,减轻建筑企业负担,保障农民工权益,根据《基本建设财务规则》(财政部令第81号)、《建设工程价款结算暂行办法》(财建〔2004〕369号)等有关规定,现就有关工作通知如下:

一、提高建设工程进度款支付比例。政府机关、事业单位、国有企业建设工程进度款支付应不低于已完成工程价款的80%;同时,在确保不超出工程总概(预)算以及工程决(结)算工作顺利开展的前提下,除按合同约定保留不超过工程价款总额3%的质量保证金外,进度款支付比例可由发承包双方根据项目实际情况自行确定。在结算过程中,若发生进度款支付超出实际已完成工程价款的情况,承包单位应按规定在结算后30日内向发包单位返还多收到的工程进度款。

二、当年开工、当年不能竣工的新开工项目可以推行过程结算。发承包双方通过合同约定,将施工过程按时间或进度节点划分施工周期,对周期内已完成且无争议的工程量(含变更、签证、索赔等)进行价款计算、确认和支付,支付金额不得超出已完工部分对应的批复概(预)算。经双方确认的过程结算文件作为竣工结算文件的组成部分,竣工后原则上不再重复审核。

三、本通知自2022年8月1日起施行。自此日期起签订的工程合同应按照本通知执行。除本通知所规范事项外,其它有关事项继续按照《建设工程价款结算暂行办法》(财建〔2004〕369号)执行。


扫码关注暖通制冷空调杂志官方微信公众平台
(微信号:hvrac200561)关注最新行业资讯!
分享到:
版权说明:凡来源标注为“暖通制冷空调在线”的信息、论文、图片内容均为本网原创,著作权受我国法律保护,未经书面许可,任何媒体、商业公司、网站、个人不得转载、复制或以其它形式侵犯本网权利
相关文章
18部门联合印发《进一步提高产品、工程
财政部:鼓励因地制宜采用清洁能源供
住建部印发《“十四五”住房和城乡建
住建部印发《“十四五”建筑节能与绿
国家发改委、国家能源局印发《关于完
住建部印发《“十四五”建筑业发展规
《成渝地区双城经济圈多层次轨道交通
国务院办公厅《“十四五”冷链物流发
住建部、发改委等三部门联合印发《关
“三改”联动 ︱ 国家发改委、国家能源

  • 中国设备管理协会装配式建筑产业发展中心(英文译名:China Association of Plant Engineering & Prefabricated Building Industry Development Center;缩写:CNPBC;简称:中设协装配中心 或 中设协装配式建筑产业中心) 详情>>
